リフォームの見積もりの取り方—依頼前に用意する5つの情報

リフォームの見積もりを依頼するとき、手元に用意しておく情報は5種類です。どこを直すか・どのグレードにするか・どのくらいの広さか・ついでに直したい箇所・いつまでにやりたいか。この5つが揃っていれば、1社目から比較できる見積書が返ってきます。私たちは概算見積の計算エンジンを作っている側なので、金額の式が実際に読んでいる入力がこの5つだと分かっています。この記事では、依頼前の準備と、見積もりが出てくるまでの流れを整理します。

見積もりは3段階で出てくる

まず全体の流れを押さえておくと、準備するものが決まります。リフォームの金額は、一度で確定するのではなく段階的に細かくなっていきます。

見積もりが確定するまでの流れ
  1. 概算を知る(Webのシミュレーターやチラシの「◯万円〜」。現地を見ていない目安)
  2. 会社に問い合わせる(このとき伝える情報の量で、返ってくる金額の精度が変わる)
  3. 現地調査を受ける(建物を測り、傷みや搬入経路を確認する)
  4. 正式な見積書を受け取る(数量と単価の根拠が行ごとに書かれた書面)
  5. 内容に合意して契約する(ここではじめて支払いの義務が発生する)

準備が効いてくるのは2番目です。ここで渡す情報が少ないと、会社は安全側に広い幅を取るしかなく、返ってくる金額もぼんやりします。

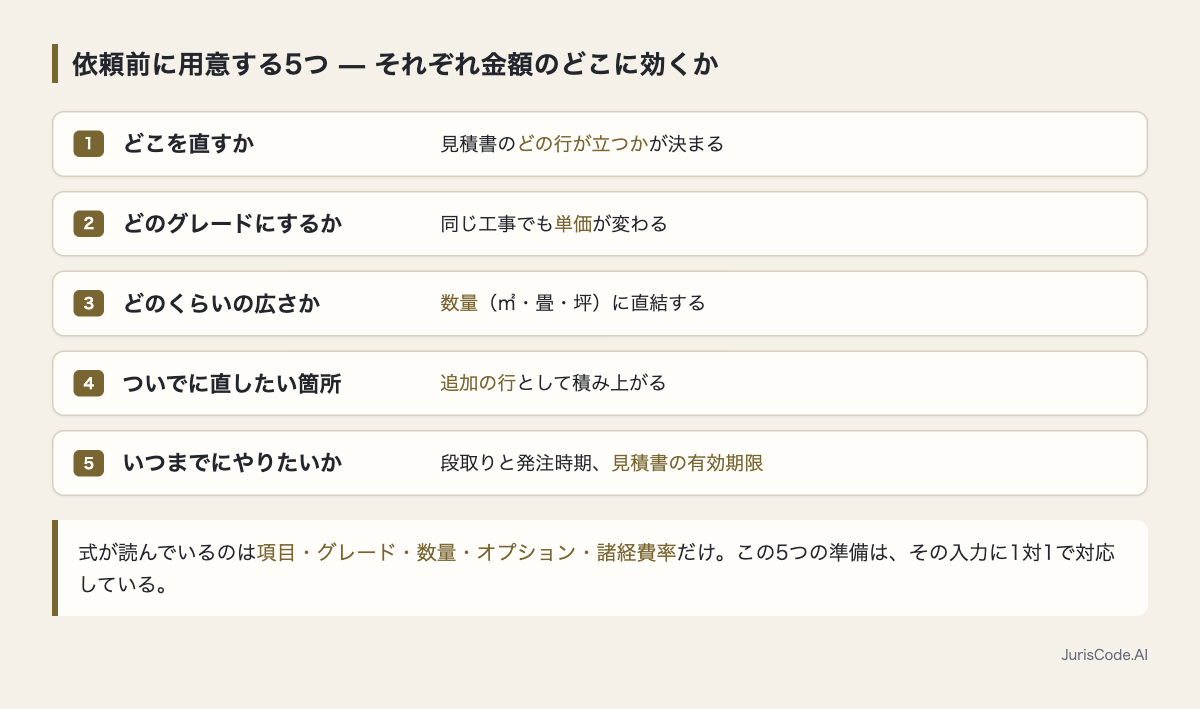

依頼前に用意する5つの情報

用意するといっても、専門知識は要りません。それぞれ「金額のどこに効くか」とセットで見ると、何を調べればいいかがはっきりします。

用意する情報具体例金額のどこに効くか
どこを直すかキッチン、浴室、外壁、トイレなど工事の種類見積書のどの行が立つかが決まる
どのグレードにするか普及品でよい/機能を足したい/質感にこだわりたい同じ工事でも単価が変わる
どのくらいの広さか部屋の畳数、外壁なら建物の延床坪数、間口の寸法数量(㎡・畳・坪)に直結する
ついでに直したい箇所トイレなら床と壁紙も、浴室なら断熱も追加の行として積み上がる
いつまでにやりたいか「年内に」「来年の春まで」など段取りと発注時期、見積書の有効期限

広さは、正確でなくて構いません。分譲時のパンフレットや図面、リフォーム前の部屋の写真があれば、それだけで会社側は数量を仮置きできます。手元にあるものを見せるほうが、口で説明するより早く伝わります。

計算式を作って分かった「金額を動かす入力」

なぜこの5つなのか。私たちがリフォーム会社向けに概算見積シミュレーターを作っていて、金額を出す仕組みを設計したときの話をします。

金額の計算にはAIを使っていません。マスター価格表を引いて、数量を掛け、オプションと諸経費を足すという決まった計算(決定論的なルール=同じ入力なら必ず同じ答えが出る計算)だけで出しています。理由は、AIが推定した金額には「なぜその額なのか」の行が残らないからです。

そのマスター価格表のサンプル版は、工事項目に標準・中級・高級の3グレードを持たせた27行、追加になりやすいオプションが21行、諸経費が2行という構成です。単位は「式・㎡・畳・坪・%」の5種類しかありません。

つまり、式が読んでいるのは項目・グレード・数量・オプション・諸経費率だけです。上の5つの準備は、この入力に1対1で対応しています。会社の担当者が電話で聞いてくることも、結局はこの並びに落ちます。

逆に言えば、この5つ以外の情報は金額をほとんど動かしません。予算の希望や好みのイメージは提案の方向を決める大事な情報ですが、単価そのものを変えるものではない、と分けて考えると準備が楽になります。

それでも現地を見ないと決まらない部分は残る

準備を尽くしても、問い合わせ段階の金額は概算のままです。壁の内側や床下は、開けてみるまで誰にも分かりません。

私たちのサンプル価格表でも、浴室の「土台・下地補修」のような項目は下限と上限が3倍近く開いています。これは相場を示した数字ではなく、状態によって変動することを前提に幅を持たせている自社の設定値です。現地調査は、この幅を1点に縮める作業だと考えてください。

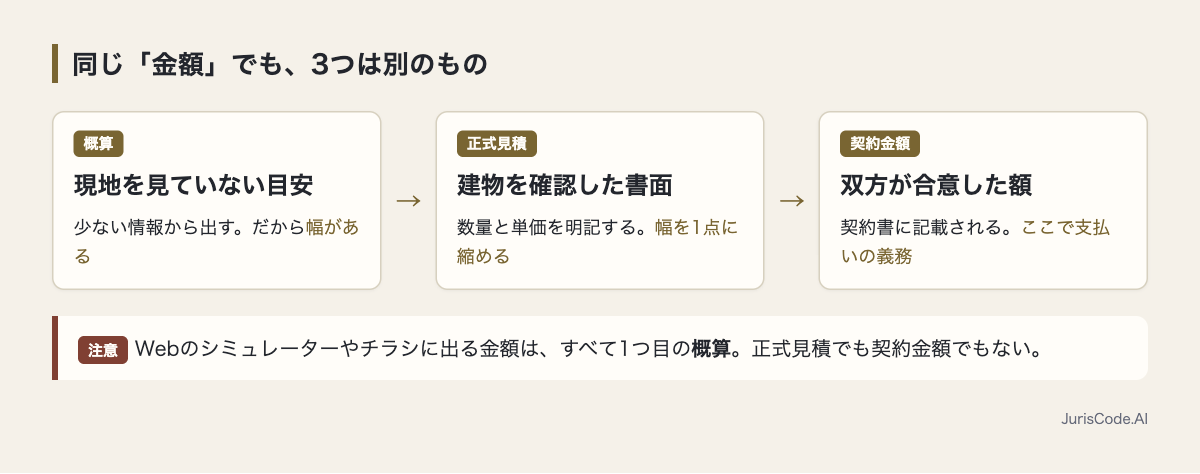

ですから金額の呼び方も、段階ごとに区別しておくのが安全です。

  • 概算: 少ない情報から出す目安。現地を見ていないので幅がある
  • 正式見積: 建物を確認したうえで、数量と単価を明記した書面
  • 契約金額: 双方が合意し、契約書に記載された金額

Webのシミュレーターやチラシに出る金額は、すべて1つ目の概算です。正式見積でも契約金額でもありません。この区別を曖昧にしたまま安い数字だけを見せると、実際より有利だと誤解させる表示になりかねません。私たちが概算を出す画面と書面に必ずその旨を書いているのは、この理由からです。

訪問での見積もりと、契約の話は分けておく

見積もりを取ること自体に危険はありませんが、その場での契約は別の話です。ここだけは法律の決まりを知っておくと、落ち着いて断れます。

自宅など事業者の営業所以外の場所で契約した場合、特定商取引法の訪問販売にあたります。消費者庁の特定商取引法ガイドによれば、事業者は契約の申込時または締結時に、商品の種類・販売価格・支払時期・引渡時期・事業者情報などを記載した書面の交付が義務とされ、消費者は法定書面を受け取った日から数えて8日間、書面または電磁的記録によって申込みの撤回や契約の解除ができます(出典: 消費者庁 特定商取引法ガイド「訪問販売」)。

期間や適用の細かい条件は契約の形態によって変わるため、迷ったら第三者に確認するのが確実です。公益財団法人住宅リフォーム・紛争処理支援センターの「住まいるダイヤル」では、建築士がリフォームの見積もりや契約の相談に電話で応じています(住まいるダイヤル/03-3556-5147・平日10:00〜17:00)。工事会社とも紹介サイトとも利害関係のない相手に聞ける窓口があることは、覚えておいて損がありません。

よくある質問

Q. 見積もりは無料ですか。

契約前の初回見積もりは無料としている会社が多い一方、詳細な設計や調査を伴う場合は有料になることもあります。会社ごとに扱いが違うので、問い合わせのときに「見積もりまで無料ですか」と一言確認しておくのが確実です。

Q. 何を伝えれば正確な金額が返ってきますか。

工事の種類・希望するグレード・広さ・ついでに直したい箇所・希望時期の5つです。加えて、図面や現状の写真があれば添えてください。数量の仮置きができるぶん、返ってくる金額の幅が狭くなります。

Q. 予算は正直に言っていいのでしょうか。

言ったほうが噛み合います。予算を伝えないと、会社は標準的な仕様で組むしかなく、実際に使える選択肢が見えないまま話が進みます。予算は単価を上げる材料ではなく、どのグレードで組むかを決めるための情報です。

Q. まだ会社に連絡したくないのですが、金額の感覚だけ知りたいです。

Webの概算シミュレーターや相場を扱った記事で、幅を眺めるところから始めて構いません。外壁塗装であれば金額の幅がどう決まるかを整理しています。ただしそこで出る数字は概算であり、工事を頼める金額ではありません。

Q. 受け取った見積書の見方が分かりません。

まず「一式」ではなく数量(◯㎡・◯枚など)が書かれているかを確認してください。数量が書かれていれば、他社と条件をそろえて比べられます。判断がつかないときは、上で紹介した住まいるダイヤルで建築士に相談できます。


自社サイトに概算見積を置きたい会社様へ: 金額の根拠を1行ずつ残したまま概算を出す仕組みはメヤスの製品ページに、問い合わせを増やす側の考え方はリフォーム会社の集客方法にまとめています。

本記事は一般的な情報提供であり、個別の工事金額や法的な判断を示すものではありません。記事中の価格表の行数・単位は、私たちが開発している概算見積シミュレーターのサンプル価格表(2026年8月時点)の構成であり、市場の相場を示すものではありません。制度の内容は2026年8月9日時点の各機関の公開情報にもとづきます。
