リフォームの相見積もりは何社が適正か—3社を上限にする理由
リフォームの相見積もりは、2〜4社が目安です。迷うなら3社にして、それ以上は増やさないほうが決めやすくなります。理由は2つあります。選択肢が増えると人は決められなくなること、そして見積書は総額を並べても比べられない構造をしていることです。私たちはリフォーム会社向けの概算見積シミュレーターを作っている側なので、この記事では「何社か」よりも「そろえてから比べる方法」を厚めに書きます。
何社に頼むのが適正か
社数は多いほど良いわけではありません。増えるのは情報だけでなく、現地調査の立ち会いと日程調整の手間も同じ数だけ増えます。
| 社数 | 得られること | 起きやすいこと |
|---|---|---|
| 1社 | 提案は受けられる | その金額が妥当か判断する基準がない |
| 2社 | 差があることは分かる | 差の理由が分からず、どちらが妥当か決められない |
| 3社 | 真ん中の水準が見え、外れている1社に理由を聞ける | 立ち会いが3回。ここが手間と精度の折り合い |
| 4社以上 | 情報はさらに増える | 比較項目が増え、決め手がかえって減る |
3社をすすめるのは、「外れの理由を聞ける最小の数」だからです。2社で20万円の差が出ても、高いほうが丁寧なのか安いほうが抜けているのか分かりません。3社目があると、どちらが多数派の組み方かが見えます。
増やすほど決めやすくなるとは限らない
選択肢の数と決断のしやすさは比例しません。心理学ではよく知られた実験があります。
スーパーの試食台にジャムを並べた研究では、24種類を並べたときに実際に購入したのは立ち寄った客の3%、6種類のときは30%でした(Iyengar & Lepper, 2000, Journal of Personality and Social Psychology・出典: PubMed)。選ぶ楽しさは増えても、選ばなかったものを捨てる負担が増えるためだと説明されています。
これはジャムの実験であって、リフォームの調査ではありません。ただ、比べる項目が多いほど決定が先送りになる傾向は、金額が大きく後戻りしにくい買い物ほど効きやすいと考えられます。この現象そのものは選択のパラドックスで詳しく整理しています。
総額を並べても比べられない理由
ここが本題です。3社の見積書が届いたとき、いちばんやってはいけないのが合計金額だけを並べることです。理由は、見積書の「行の切り方」が会社ごとに違うからです。

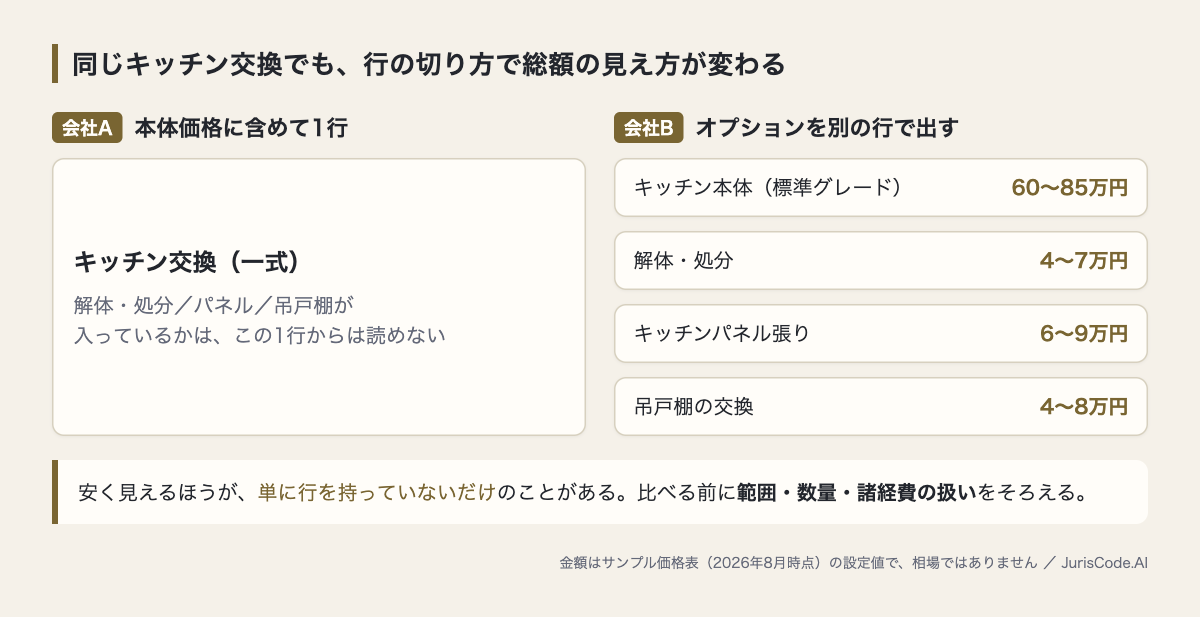

私たちが開発している概算見積シミュレーターのサンプル価格表を例にします。キッチン交換の標準グレードは本体が60〜85万円の1行で、その外側に、解体・処分(4〜7万円)、キッチンパネル張り(6〜9万円)、吊戸棚の交換(4〜8万円)を別々のオプション行として持っています。
会社Aがこれらを本体価格に含めて1行で出し、会社Bが別行で出したら、同じ工事でも総額の見え方は変わります。安く見えるほうが、単に行を持っていないだけということが起こります。
さらに単位の問題があります。このサンプル価格表の単位は式・㎡・畳・坪・%の5種類で、%は諸経費です。諸経費は工事費の合計に率で乗るため、前段の行の組み方が違えば、同じ率でも金額が変わります。総額の差の一部は、値段の差ではなく構造の差です。
なお、上に挙げた金額は私たちのサンプル価格表(2026年8月時点)の設定値であり、市場の相場を示すものではありません。Webのシミュレーターやチラシに出る金額もすべて概算で、正式な見積でも契約金額でもありません。
同じ条件で頼むと、比較はほとんど終わる
比較を楽にする最大のコツは、届いてからではなく頼むときにあります。3社に同じ情報を渡してください。工事の種類・希望グレード・広さ・ついでに直したい箇所・希望時期の5つで足ります(詳しくはリフォームの見積もりの取り方)。
図面や現状の写真があるなら、3社とも同じものを渡します。渡す情報が社ごとに違うと、返ってくる見積の前提も変わり、比較そのものが成立しません。
金額以外の比較軸
金額が横並びになったとき、判断を分けるのは次の点です。
- 行ごとに数量と単価が書かれているか(書けるのは積算をしている証拠になります)
- 保証とアフターの中身(誰が・どこまで・何年)
- 着工時期と工期、そして見積書の有効期限
- 分からないことを「分からない、調べます」と言えるか
- 国土交通省の住宅リフォーム事業者団体登録制度に登録された団体の会員か(平成26年創設・運営は住宅リフォーム推進協議会)

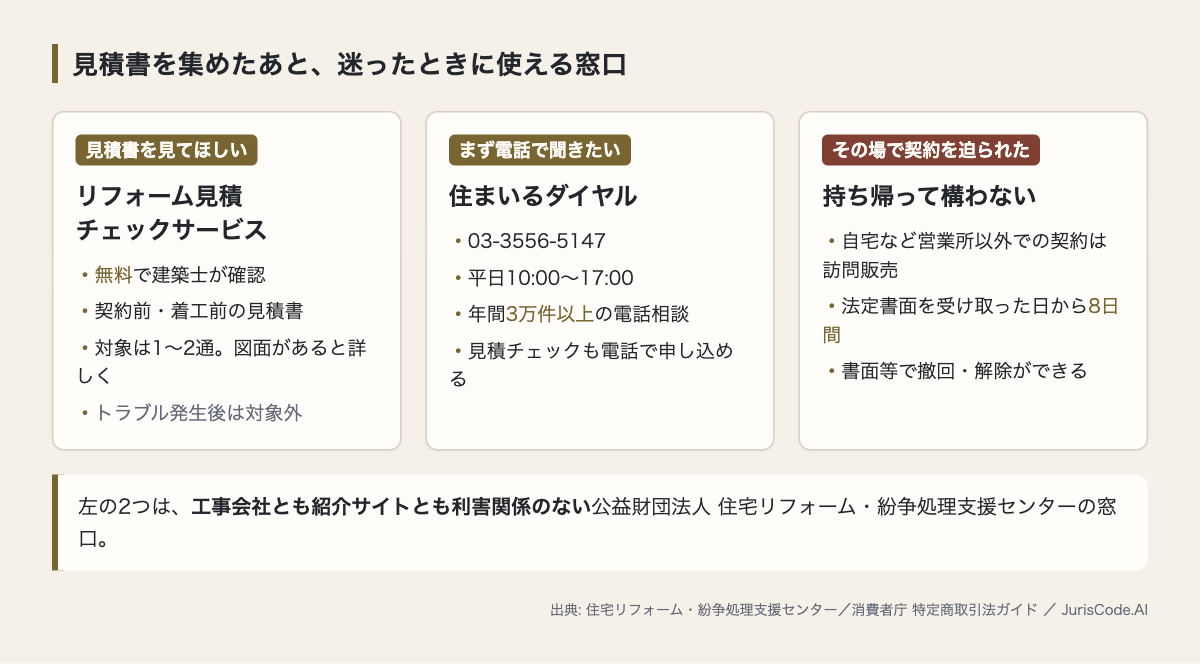

迷ったら、無料で第三者に見てもらえます
集めた見積書は、利害関係のない専門家に見てもらえます。公益財団法人 住宅リフォーム・紛争処理支援センターのリフォーム見積チェックサービスは、契約前・着工前の見積書を対象に、無料で建築士が内容を確認してくれます。見積書1〜2通が対象で、図面があるとより詳しく見てもらえます。すでに業者とトラブルが起きている場合は対象外です。
同センターの住まいるダイヤル(03-3556-5147・平日10:00〜17:00)は年間3万件以上の電話相談を受けており、電話でも申し込めます。工事会社とも紹介サイトとも利害関係のない相手に聞ける窓口がある、と知っているだけで交渉の空気が変わります。
その場で契約を求められたときも、持ち帰って構いません。自宅など事業者の営業所以外で契約した場合は特定商取引法の訪問販売にあたり、法定書面を受け取った日から数えて8日間は書面等で申込みの撤回・解除ができます(出典: 消費者庁 特定商取引法ガイド「訪問販売」)。
よくある質問
Q. 相見積もりは失礼ではないですか。
失礼にはあたりません。数十万円から数百万円の買い物で複数社に相談するのは通常の行動で、会社側も比較されることを前提に見積を作っています。気になるなら「他にも何社かお願いしています」と最初に一言添えれば十分です。
Q. 他社の見積書を見せて値引き交渉していいですか。
金額を見せて下げさせる使い方はおすすめしません。同じ条件で組まれていない可能性が高く、下がった分だけ工事の中身が削られることがあります。見せるなら「この行が他社にはあったのですが、御社の見積では別扱いですか」と、範囲の確認に使うほうが実りがあります。
Q. 1社だけで決めるのは危険ですか。
危険とまでは言えませんが、その金額が妥当かを確かめる手段が自分の中に残りません。付き合いのある会社が1社ある場合でも、上で紹介した無料の見積チェックを使えば、他社を呼ばずに第三者の目を入れられます。
Q. 断るときは何と言えばいいですか。
理由を細かく説明する義務はありません。「他社にお願いすることにしました」で足ります。早めに伝えるほうが相手の段取りにも親切で、次の機会にも相談しやすくなります。
Q. Webの概算シミュレーターの金額は、見積書の代わりになりますか。
なりません。現地を見ずに出している目安なので、幅を眺めて予算感をつかむまでが役割です。金額の幅がどう決まるかは外壁塗装の見積もり相場の読み方で工事種別を例に整理しています。
自社サイトに概算見積を置きたい会社様へ: 行の構成と数量の根拠を残したまま概算を提示する仕組みはメヤスの製品ページにまとめています。
本記事は一般的な情報提供であり、個別の工事金額や法的な判断を示すものではありません。記事中の価格は私たちが開発している概算見積シミュレーターのサンプル価格表(2026年8月時点)の設定値であって、市場の相場ではありません。制度の内容は2026年8月12日時点の各機関の公開情報にもとづきます。
