建築の概算見積もりはなぜ時間がかかるのか——積算の構造と、時間を奪っている本当の場所

建築の概算見積もりが遅い最大の原因は、計算そのものではなく、現地の情報を社内に持ち帰り、確認し、再提示する「往復」にあります。単価を当てて合計するだけなら数秒で終わりますが、往復が2回、3回と増えるたびに日数は積み上がります。私たちはリフォーム・建設会社向けの概算見積エンジン「メヤス」を開発している立場から、見積が遅くなる場所を時間の切り口で分解し、自動化で縮む部分と縮まない部分の境界線を整理します。

遅い原因は計算でなく往復 — 積算の工程を自社開発の実例で分解
採寸をメモする工務店の担当者

見積の時間は「計算」ではなく「往復」で減る

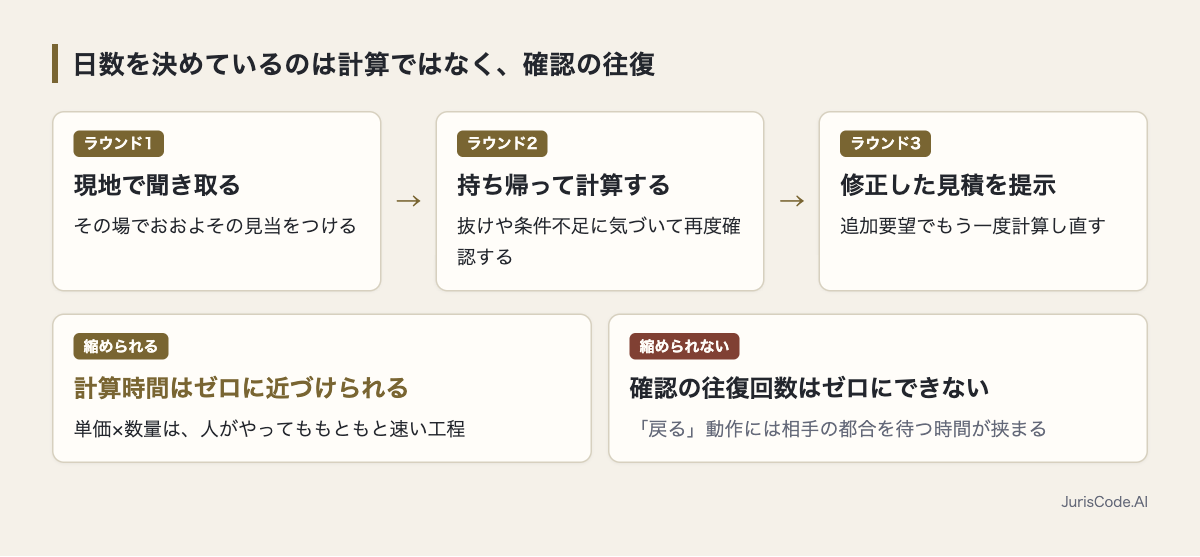

往復3ラウンドと計算時間の関係
日数を決めるのは往復の回数

見積を作る工程を機能で分けると、情報収集・数量把握・単価当て・書類化の4つになりますが(詳しくは建設業の見積自動化はどこまで可能かで整理しました)、実際に日数を食っているのは工程そのものの作業時間ではありません。ある工程が終わったあと、その内容を確認するために現場や上長へ戻る回数です。

典型的には次の3ラウンドが発生します。

  1. 現地で聞き取り、その場でおおよその見当をつける
  2. 持ち帰って計算し、抜けや条件不足に気づいて再度確認する
  3. 修正した見積を提示し、追加要望でもう一度計算し直す

1回の計算自体は短時間でも、2と3の「戻る」動作には、相手の都合を待つ時間が挟まります。計算時間はゼロに近づけられても、確認の往復回数はゼロにできません。ここが見積の所要時間を決める本当の変数です。

ここで分けて考えたいのは、手を動かしている時間(作業時間)と、依頼から提示までに実際に過ぎる時間(経過時間)の違いです。作業時間をいくら削っても、ラウンドの切れ目に入る「相手の返事を待つ時間」は経過時間の側に残り続けます。お客様が「あの会社は見積が遅い」と言うとき、比べられているのはほぼ経過時間の方です。

だから打ち手は2つに分かれます。作業を速くする方向と、ラウンドの数そのものを減らす方向です。前者はもともと速い工程を磨く話なので伸びしろが小さく、後者にしか大きな余地は残っていません。

往復が増える理由は、条件の言語化不足

なぜ持ち帰ったあとに確認が必要になるのか。理由は、聞き取りの時点で金額に効く条件を全部拾いきれていないからです。

築年数、搬入経路、階数、既存設備の状態——金額に影響する条件は多く、経験の浅い担当者ほど聞き漏らします。ベテランは「この年代の建物なら土台も見ておいた方がいい」と勘所で聞けますが、これは属人化そのものです。見積の属人化を解消する手順で扱ったように、条件を表に落として初めて、誰が聞いても同じ情報が集まるようになります。

金額に効く条件は、それぞれ別の理由で効きます。築年数は既存部分の傷みや当時の工法の見当に、搬入経路は資材や機器を現場まで運ぶ手間に、階数は上げ下ろしと養生の範囲に、既存設備の状態は交換だけで済むか周りまで触るかに関わります。どれも内訳のどこかに直結するため、1つ欠けるだけで概算が出せず、確認のラウンドが1つ増えます。

聞き漏らしを防ぐ道具は、記憶ではなく紙かフォームです。ベテランの勘所を「この年代なら土台も見る」という文の形で書き出し、経験の浅い担当者が同じ順番でたどれる項目に変える——属人化を外す作業は、実務ではこれだけのことです。

条件が最初から埋まっていれば、持ち帰って気づく抜けが減り、往復も減ります。遅さの正体は計算力ではなく、聞く順番と項目の設計だということです。

自動化で縮む時間、縮まない時間

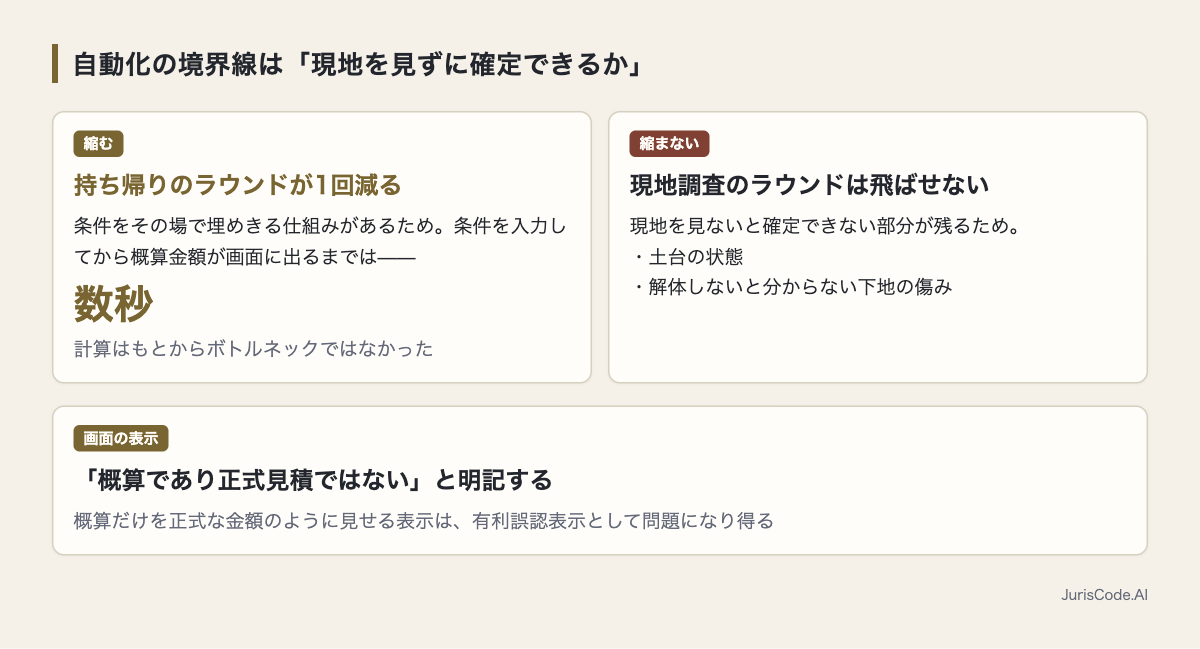

自動化で縮む時間と縮まない時間
境界は現地を見ずに確定できるか

ここが誤解されやすい点です。「見積を自動化する」と聞くと、金額の計算が速くなることを期待しがちですが、単価×数量の計算は、人がやってももともと速い工程です。私たちが開発したエンジンでは、条件を入力してから概算金額が画面に出るまでは数秒ですが、これは計算自体が高速だからで、自動化前から計算時間はボトルネックではありませんでした。

縮むのは、条件をその場で埋めきる仕組みがあることで、持ち帰りのラウンドそのものが1回減る部分です。逆に縮まないのは、現地を見ないと確定できない部分です。土台の状態、解体してみないと分からない下地の傷みなどは、Webの概算がどれだけ速くても、現地調査というラウンドを飛ばせません。

自動化の境界線は「計算の速さ」ではなく、「現地を見ずに確定できるか」で引かれます。この境界を超えて「概算だけで正式な金額のように見せる」表示は、景品表示法の有利誤認表示として問題になり得るため、私たちは画面に「概算であり正式見積ではない」ことを明記しています。

境界線を引くときは、条件を2つの箱に仕分けると分かりやすくなります。聞けば確定する条件(階数、搬入経路、希望する設備の等級など)は画面や項目表で先に埋められる側で、見なければ確定しない条件(土台、下地、隠れた配管)は現地調査に残す側です。前者を画面に寄せるほど、後者だけを目的にした訪問で足りるようになります。

この仕分けは表示の設計にも効きます。前者だけで出した金額は幅を持つ概算なので、画面には概算である旨を書き、正式見積は現地調査のあとに出す——この順番を崩さないことが、お客様にとっても自社にとっても安全です。

時間を縮めるためにまずやること

見積の時間を減らす着手順
  1. 直近の見積5件について、聞き取りから提示までの日数と、その間に発生した確認の往復回数を数える
  2. 往復のきっかけになった質問を書き出す(「土台の状態」「搬入経路」など)
  3. 出てきた質問を、現地で最初に聞く項目リストに追加する
  4. 次の5件で同じ項目リストを使い、往復回数が減ったか比べる
  5. 減らなければ、リストではなく聞く順番(何を最初に確認するか)を見直す

数え方は簡単な表で足ります。見積1件を1行にして、聞き取り日・提示日・その間に発生した確認の回数・確認の理由の4列だけを埋めます。理由の列は「土台の状態が分からなかった」のように、そのまま次の質問に変換できる書き方にしておきます。

5件分たまると、理由の列に同じ言葉が並びます。並んだ言葉が、聞き取り項目に足すべき質問そのものです。ここまでは表計算ソフト1枚でできるので、仕組みを入れる前に自社で試せます。

計算式や単価表を先に整えるより、まず「何が往復を生んでいるか」を数える方が、時間短縮への近道になります。

建設業法は、建設工事の請負契約にあたり材料費・労務費などの内訳を明らかにして見積りを行うことを建設業者に求めています(建設業法(新しいタブで開く))。内訳を後から埋める前提で走ると往復が増えるため、内訳に効く条件を最初に埋める設計は、法令が求める方向とも一致します。

自社サイトに概算見積を置きたい会社様へ: 条件をその場で埋めて即時に概算を出す仕組みはメヤスの製品ページ(新しいタブで開く)に、聞き取り前の準備はリフォーム見積もりの取り方にまとめています。

よくある質問

Q. 概算見積システムを導入すれば、見積の日数はゼロになりますか。 A. なりません。現地調査が必要な部分は残ります。縮むのは「持ち帰って計算する」往復であり、「現地を見て確定する」往復は残ります。

Q. 往復を減らすには、質問項目を増やせばいいのですか。 A. 増やしすぎると聞き取り自体が長くなり、逆効果になります。過去の往復理由を数えて、実際に効いた質問だけに絞るのが現実的です。

Q. 小さな会社でも「時間の内訳」を測る意味はありますか。 A. あります。担当者が1〜2名の会社ほど、往復1回の遅れがそのまま受注機会の損失に直結しやすいためです。

Q. 見積が速いと、値引き交渉をされやすくなりませんか。 A. 速さと金額の妥当性は別の話です。内訳と条件を明示していれば、速く出したことが値引きの根拠にはなりません。

まとめ

  • 見積の日数を決めているのは計算時間ではなく、確認のために戻る往復の回数
  • 往復が増える原因は聞き取り時点の条件の抜けで、項目と聞く順番の設計で減らせる
  • 自動化の境界は「現地を見ずに確定できるか」で、現地調査のラウンドは残る

本記事は一般的な情報提供であり、個別の経営判断や法的助言ではありません。工程や所要時間の分解は、私たちが自社開発した概算見積エンジンの設計過程で得た実務上の知見であり、業界全体の統計調査ではありません。Webのシミュレーターが出す金額は概算であり、正式見積・契約金額ではありません。
